ความก้าวหน้างานโครงการ เดือนตุลาคม 2561

สัญญาที่ 1 ช่วงบ้านกลับ-โคกกะเทียม (ทางรถไฟยกระดับ)

การดำเนินงานก่อสร้างในช่วงเดือนตุลาคม ได้แก่

    1. หมวดงานทั่วไป (General Requirements)

      1.1 Construction and Maintenance of Haul Roads and Traffic Safety

          - ยังไม่มีความก้าวหน้า

      1.2 Construction and Maintenance Engineer’s Site Office and running cost

          - ก่อสร้างสำนักงานสนาม โดยมีความก้าวหน้าคิดเป็น 34 %

          - งานจัดหาอุปกรณ์ และเฟอร์นิเจอร์ใช้ในสำนักงานสนาม คิดเป็น 62 %

          - งานจัดหาอุปกรณ์ห้องปฏิบัติการของโครงการ คิดเป็น 6 %

      1.3 Operation of Rail Safety System

          - ดำเนินการด้านความปลอดภัย คิดเป็น 8 %

      1.4 Rental Vehicles with Maintenance and Fuel

          - มีการส่งมอบรถ Rental Vehicles Sedan >1,900 จำนวน 1 คัน

          - มีการส่งมอบรถ Rental Vehicles PPV > 2,300/4x4 จำนวน 1 คัน

          - มีการส่งมอบรถ Rental Vehicles CAB4 >2,300/4x4 จำนวน 5 คัน

        1.5 Provide and Maintain Survey Equipment for SRT
            - มีการส่งมอบอุปกรณ์สำรวจตามข้อกำหนดรายการจำเพาะด้านเทคนิค Section 1-9 และ Schedule 1-8 D คิดเป็น 6 %
        1.6 Accommodation for SRT Staff

            - ดำเนินการจัดสถานที่พักแก่เจ้าหน้าที่ของ รฟท. โดยมีความก้าวหน้าประมาณ 10 %

        1.7 Project Sign Board

            - ดำเนินการจัดหาและติดตั้งป้ายโครงการโดยมีความก้าวหน้าประมาณ 80 %

        1.8 Provision of DVD Record

            - ดำเนินการส่งมอบบันทึกวิดีโอโดยมีความก้าวหน้าประมาณ 4 %

        1.9 Environmental Protection and Mitigation

            - จัดทำรายงานการปฏิบัติตามมาตรการป้องกันและแก้ไขผลกระทบสิ่งแวดล้อมและมาตรการติดตามตรวจสอบผลกระทบสิ่งแวดล้อม

โดยสรุป หมวดงานทั่วไป (General Requirements) :

ความก้าวหน้าประจำเดือนตุลาคม 2561    = 0.76 %
ความก้าวหน้าสะสมถึงเดือนตุลาคม 2561 = 7.66 %
แผนงานสะสมถึงเดือนตุลาคม 2561 = 6.89 %
เร็วกว่าแผนงาน = 0.77 %

2. หมวดงานดิน (Earth Works)

    งานในหมวดงานดินคันทางรถไฟและการป้องกันการกัดเซาะ ซึ่งประกอบด้วย

       งาน Clearing and Grubbing

              - ดำเนินงาน Clearing and Grubbing รวมงานสะสม 101,726 ตร.ม. คิดเป็น 11 % ของปริมาณงานตามสัญญา

โดยสรุป หมวดงานดิน (Earth Works) :

ความก้าวหน้าประจำเดือนตุลาคม 2561 = 0.00 %
ความก้าวหน้าสะสมถึงเดือนตุลาคม 2561 = 0.86 %
แผนงานสะสมถึงเดือนตุลาคม 2561 = 20.00 %
ช้ากว่าแผนงาน = -19.14 %

3. หมวดงานถนน (Road Works)

       - ยังไม่มีความก้าวหน้า

4. หมวดงานโครงสร้าง (Structural Works)

       - ยังไม่มีความก้าวหน้า

5. หมวดงานอาคาร (Buildings)

       - ยังไม่มีความก้าวหน้า

6. หมวดงานระบายน้ำ (Pipe and Drainage Works)

       - ยังไม่มีความก้าวหน้า

7. หมวดงานสาธารณูปโภค (Utilities)

       - ยังไม่มีความก้าวหน้า

8. หมวดงานราง (Track Works)

       - ยังไม่มีความก้าวหน้า

9. หมวดงานอาณัติสัญญาณและโทรคมนาคม (Signaling and Telecommunications)

       - ยังไม่มีความก้าวหน้า

10. หมวดงานที่ใช้วงเงินสำรองเผื่อการใช้จ่าย (Provisional Sums)

       - ยังไม่มีความก้าวหน้า

11. หมวดงานค่าจ้างรายวัน (Day works)

        - ยังไม่มีความก้าวหน้า

12. บทวิเคราะห์ความก้าวหน้าโครงการ

ความก้าวหน้างานประจำเดือนตุลาคม 2561 = 0.00 %
แผนงานประจำเดือนตุลาคม 2561 = 0.17 %
ช้ากว่าแผนงาน = -0.17 %

ความก้าวหน้างานก่อสร้างสะสม ถึงเดือนตุลาคม 2561 = 0.05 %
แผนงานสะสมถึงเดือนตุลาคม 2561 = 2.56 %
ช้ากว่าแผนงาน = -2.51 %

ระยะเวลาดำเนินการตามสัญญา = 48 เดือน คิดเป็น 100 %
ระยะเวลาดำเนินการถึงเดือนตุลาคม 2561 = 4 เดือน คิดเป็น 8.33 %
ระยะเวลาดำเนินการคงเหลือ = 44 เดือน คิดเป็น 91.67 %

13. งานเปลี่ยนแปลงเพิ่ม-ลดงานและแบบรูป (Variation Order: VO)

       - ไม่มี

14. การเบิกจ่ายค่าจ้างงานของผู้รับจ้าง

       ผู้รับจ้างแต่ละสัญญานั้น มีสิทธิได้รับเงินค่าจ้างตามตารางที่แสดงไว้ด้านล่างโดยการชำระเป็นงวด (ตามการชำระเงินระหว่างกาล) ซึ่งรวมไปถึงเงินกองทุนสำรองฉุกเฉินและภาษีอากรที่จะต้องจ่ายให้ภาครัฐ การชำระเงินดังกล่าวนี้เพื่อเป็นการพิจารณาว่าผู้รับจ้างนั้นได้ปฏิบัติงานด้านการก่อสร้างและปฏิบัติหน้าที่ได้อย่างสมบูรณ์ตามข้อตกลงและเงื่อนไขที่ระบุในสัญญา ในเงินสำรองจ่ายล่วงหน้างวดแรกนั้นผู้รับจ้างจะได้รับเงินคิดเป็นร้อยละ 10 ของมูลค่างานก่อสร้างรวมที่ได้ระบุไว้ในสัญญาและเงินสำรองล่วงหน้าดังกล่าว จะถูกหักออกจากการเบิกจ่ายเงินที่เกิดจากมูลค่างานก่อสร้างจริงในแต่ละงวดการเบิกจ่ายในแต่ละเดือน โดยจะเริ่มหักคืนเงินสำรองจ่ายล่วงหน้าจากค่าจ้างในแต่ละงวดอัตราเท่ากับร้อยละ 10 ของเงินที่จะถูกชำระระหว่างกาลทั้งหมด และจะต้องชำระเงินประกันคิดเป็นร้อยละ 10 ของเงินในส่วนนี้ ผู้รับจ้างสามารถรับคืนเงินประกันได้หลังจากที่สัญญารับรองการประกันความเสียหายได้สิ้นสุดลง อย่างไรก็ดี ผู้รับจ้างสามารถเรียกร้องเงินประกันได้ในความคุ้มครองของธนาคารได้อย่างน้อย 6 เดือนหลังจากที่เงินประกันได้ถูกหักไปแล้ว เงื่อนไขเกี่ยวกับการชำระเงินถูกกำหนดไว้ใน ข้อที่ 30 ในสัญญาจ้าง ปัจจุบันผู้รับจ้างได้เสนอขอเบิกจ่ายในส่วนของเงินสำรองจ่ายล่วงหน้า ซึ่งมีรายละเอียดดังนี้

รายชื่อคณะกรรมการตรวจการจ้าง

1) นายจเร  รุ่งฐานีย รองผู้ว่าการกลุ่มโครงงสร้างพื้นฐาน ประธานกรรมการ
2) นายวัชรชาญ  สิริสุวรรณทัศน์ วิศวกรใหญ่ฝ่ายการช่างกล กรรมการ
3) นายพีระเดช  หนูขวัญ ผู้อำนวยการฝ่ายทรัพยากรบุคคล กรรมการ
4) นายสมยุทธิ์  เรือนงาม รองผู้อำนวยการฝ่ายด้านปฏิบัติการ กรรมการ
5) นางกนกวรรณ  สุวรรณกนิษฐ์ รองผู้อำนวยการฝ่ายด้านการบัญชี
ฝ่ายปฏิบัติการเดินรถ
กรรมการ
6) นายสยมภู  ฤทธิ์วิรุฬห์ หัวหน้าสำนักงานอาณาบาล กรรมการ
7) นายอุดม  เหมาเพชร วิศวกรอำนวยการศูนย์บำรุงทางภาคเหนือ
ฝ่ายการช่างโยธา
กรรมการ
8) นายไชยา  วงศ์สิทธิพรรุ่ง วิศวกร 8 ศูนย์เทคนิคโครงการพิเศษ
ฝ่ายโครงการพิเศษและก่อสร้าง
เลขานุการ
9) นายสมชัย  ขุนไกรประเสริฐ พนักงานบริหารงานทั่วไป 8
ศูนย์วางแผนและพัฒนาโครงการ
ฝ่ายโครงการพิเศษและก่อสร้าง
ผู้ช่วยเลขานุการ

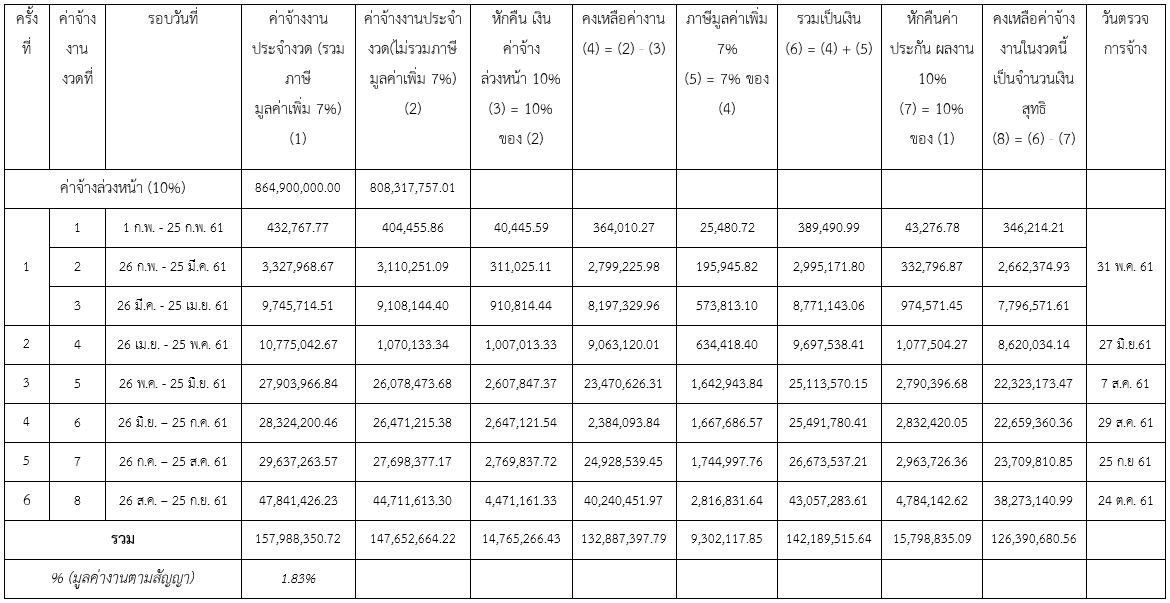

ตารางการจ่ายเงินของสัญญาที่ 1

ครั้ง

ที่

ค่าจ้าง

งาน งวดที่

รอบ

วันที่

ค่าจ้างงาน

ประจำงวด

(รวมภาษี
มูลค่าเพิ่ม

7%)
(1)

ค่าจ้างงาน

ประจำงวด (ไม่รวมภาษี
มูลค่าเพิ่ม

7%)
(2)

หักคืน เงินค่าจ้าง ล่วงหน้า 10%
(3) = 10% ของ (2)

คงเหลือ

ค่างาน
(4) =

(2)-(3)

ภาษี

มูลค่าเพิ่ม

7%
(5) =

7%

ของ (4)

รวม

เป็นเงิน
(6) =

(4)+(5)

หักคืน

ค่าประกัน ผลงาน

10%
(7) = 10%

ของ (1)

คงเหลือ

ค่าจ้างงาน

ในงวดนี้

เป็นจำนวน

เงินสุทธิ
(8) =

(6) - (7)

วันตรวจ

การจ้าง

ค่าจ้างล่วงหน้า (10%)

 1,005,000,000.00

 939,252,336.45

การจ่ายเงิน

รวม

% (มูลค่างานตามสัญญา)

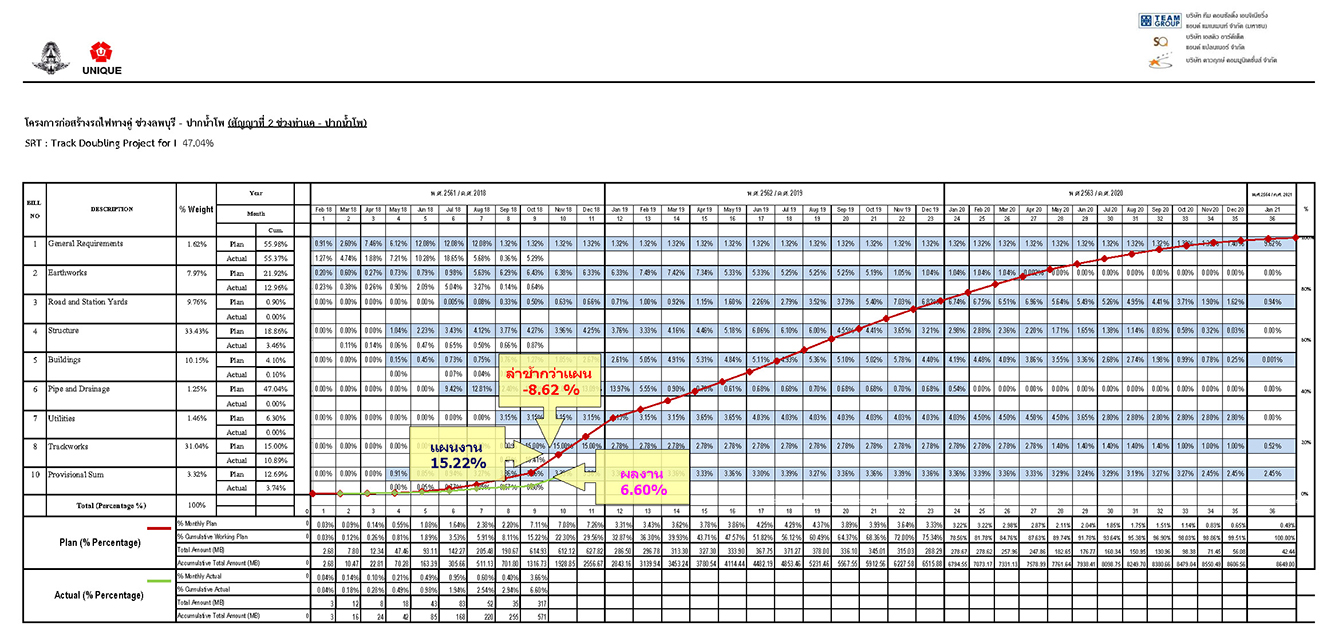

ตารางสรุปความก้าวหน้าของงานก่อสร้างสัญญาที่ 1

ลำดับที่

รายการ

จำนวนเงิน (บาท)

สัดส่วน
(%)

แผนงาน

ผลการดำเนินงาน

เปรียบเทียบผล

การดำเนินงาน

กับแผนงาน

หมายเหตุ

สะสมถึง

เดือน
ก่อน

เดือนนี้

สะสมถึง

เดือนนี้

สะสมถึง

เดือน
ก่อน

เดือนนี้

สะสมถึง

เดือนนี้

เดือนนี้

สะสมถึง
เดือนนี้

1

GENERAL REQUIREMENTS

57,037,492.29

0.57%

6.25%

0.83%

10.42%

6.73%

0.19%

7.66%

-0.64%

-2.76%

2

EARTHWORKS

50,513,474.00

0.50%

15.00%

1.00%

20.00%

0.81%

-

0.86%

-1.00%

-19.14%

3

ROAD AND STATION YARDS

41,737,672,06

0.42%

4

STRUCTURE

6,699,218,421.95

66.66%

0.36%

0.01%

0.83%

-

-

-

-0.17%

-0.36%

5

BUILIDINGS

739,031,491.47

7.35%

9.79%

0.27%

11.14%

-

-

-

-4.57%

-9.79%

6

PIPE AND DRAINAGE

16,373,205.12

0.16%

7

UTILITIES

7,546,500.00

0.08%

8

TRACKWORKS

1,148,397,743.11

11.43%

10

PROVISIONAL SUM

1,290,144,000.00

12.84%

5.20%

0.55%

7.97%

-

-

-

-2.51%

-5.20%

รวมทั้งโครงการ

10,050,000,000.00

100.00%

1.74%

0.17%

2.56%

0.04%

0.00%

0.05%

-0.17%

-2.51%

ความก้าวหน้าของการดำเนินงานโครงการฯ แล้วเสร็จเท่ากับ 0.05 % วางแผนดำเนินงาน 0.82 % ล่าช้าแผนงานสะสมอยู่ -0.77 %

สัญญาที่ 2 ช่วงท่าแค-ปากน้ำโพ
การดำเนินงานก่อสร้างในช่วงเดือนตุลาคม ได้แก่

1. หมวดงานทั่วไป (General Requirements)

      1.1 Construction and Maintenance of Haul Roads and Traffic Safety

          - ก่อสร้าง Haul Road ความกว้าง 6.0 ม. ผิวทางลูกรัง ได้ระยะทางรวม 80,000.00 ม. คิดเป็น92.67% ของปริมาณงานตามสัญญา

          - งานซ่อมแซมบำรุงรักษาเพื่อคงสภาพการใช้งาน คิดเป็น 20.00 %

      1.2 Construction and Maintenance Engineer’s Site Office and running cost

         - ก่อสร้างสำนักงานสนาม โดยมีความก้าวหน้าประมาณ 39 %

         - การจัดหาและบำรุงรักษาครุภัณฑ์และอุปกรณ์สำหรับสำนักงานของวิศวกร โดยมีความก้าวหน้าประมาณ 64 %

      1.3 Operation of Rail Safety System

          - ติตตั้งธงราวขาว-แดง และป้ายเตือนบริเวณจุดเสี่ยงอันตราย ติดตั้งป้ายเตือนและป้ายสัญญาณจราจร บริเวณเบี่ยงการจราจรเพื่อการก่อสร้าง

          - จัดทำหน้าที่เฝ้าระวังและให้สัญญาณบริเวณก่อสร้างใกล้ทางรถไฟและบริเวณทางผ่านเสมอระดับ

          - จัดทำการล้างทำความสะอาดถนนสาธารณะบริเวณที่มีกิจกรรมก่อสร้าง

          - การตรวจสอบอุปกรณ์เครื่องจักรก่อนเริ่มดำเนินการก่อสร้างจริง

      1.4 Rental Vehicles with Maintenance and Fuel
          - มีการส่งมอบรถ Rental Vehicles CAB4>2,900/4x4 จำนวน 5 คัน

          - มีการส่งมอบรถ Rental Vehicles PPV>2,300/4x4 จำนวน 1 คัน

      1.5 Provide and Maintain Survey Equipment for SRT

          - มีการส่งมอบอุปกรณ์สำรวจตามข้อกำหนดรายการจำเพาะด้านเทคนิค Section 1-9 และ Schedule 1-8 D ครบถ้วนตามรายการ

      1.6 Accommodation for SRT Staff
          - ดำเนินการจัดสถานที่พักแก่เจ้าหน้าที่ของ รฟท. โดยมีความก้าวหน้าประมาณ 25.00 %

      1.7 Project Sign Board

          - ดำเนินการจัดหาและติดตั้งป้ายโครงการ แล้วเสร็จ

      1.8 Environmental Protection and Mitigation

          - จัดทำรายงานการปฏิบัติตามมาตรการป้องกันและแก้ไขผลกระทบสิ่งแวดล้อมและมาตรการติดตามตรวจสอบผลกระทบสิ่งแวดล้อม

โดยสรุป หมวดงานทั่วไป (General Requirements) :

ความก้าวหน้าประจำเดือนตุลาคม 2561 = 5.29 %
ความก้าวหน้าสะสมประจำเดือนตุลาคม 2561 = 55.37 %
แผนงานสะสมประจำเดือนตุลาคม 2561 = 55.98 %
ล่าช้ากว่าแผนงาน = -0.61 %

2. หมวดงานดิน (Earth Works)

งานในหมวดงานดินคันทางรถไฟและการป้องกันการกัดเซาะ ซึ่งประกอบด้วย

          1). ดำเนินงาน Clearing and Grubbing รวมงานสะสม 4,968,264.28 ตร.ม. คิดเป็น 70.0 % ของปริมาณงานตามสัญญา

          2). ดำเนินงาน General Excavation รวมงานสะสม 32,940.00 ลบ.ม คิดเป็น 28.25 % ของปริมาณงานตามสัญญา

          3). ดำเนินงาน Embankment Fill รวมงานสะสม 176,809.00 ลบ.ม. คิดเป็น 22.75 % ของปริมาณงานตามสัญญา

          4). ดำเนินงาน Boring Sampling and Testing รวมงานสะสม 7,570.00 ม. คิดเป็น 97.43 % ของปริมาณงานตามสัญญา

          5). ดำเนินงาน Boring Sampling and Testing (In River) รวมงานสะสม 60 ม. คิดเป็น 100 % ของปริมาณงานตามสัญญา

โดยสรุป หมวดงานดิน (Earth Works) :

ความก้าวหน้าประจำเดือนตุลาคม 2561 = 0.64 %
ความก้าวหน้าสะสมประจำเดือนตุลาคม 2561 = 12.96%
แผนงานสะสมประจำเดือนตุลาคม 2561 = 21.92 %
ล่าช้ากว่าแผนงาน = -8.96 %

3. หมวดงานถนน (Road Works)

          - ยังไม่มีความก้าวหน้า

4. หมวดงานโครงสร้าง (Structural Works)

    • Railway Bridge

              - ดำเนินงานก่อสร้าง Railway Bridge KM.156+300 โดยมีความก้าวหน้างาน คิดเป็น 15.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.160+695 โดยมีความก้าวหน้างาน คิดเป็น 10.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.162+0.8 โดยมีความก้าวหน้างาน คิดเป็น 10.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.164+711 โดยมีความก้าวหน้างาน คิดเป็น 10.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.175+289 โดยมีความก้าวหน้างาน คิดเป็น 1.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.248+442 โดยมีความก้าวหน้างาน คิดเป็น 1.00% ของปริมาณงานตามสัญญา

              - ดำเนินงานก่อสร้าง Railway Bridge KM.249+237 โดยมีความก้าวหน้างาน คิดเป็น 1.00% ของปริมาณงานตามสัญญา

    • U-Turn Bridge

              - ดำเนินการก่อสร้าง U-Turn Bridge KM.138+269.085 โดยมีความก้าวหน้างาน คิดเป็น 23.50 % ของปริมาณงานตามสัญญา

              - ดำเนินการก่อสร้าง U-Turn Bridge KM.142+096 โดยมีความก้าวหน้างาน คิดเป็น 4.75% ของปริมาณงานตามสัญญา

    • Pile and Testing

              - ดำเนินงาน Driven Piles (Working P.C. Piles,0.40x0.40 m) รวมงานสะสม 30.00 m. โดยคิดเป็น 0.02% ของปริมาณงานตามสัญญา

              - ดำเนินงาน Driven Piles (Working P.C. Piles,0.525x0.525 m) รวมงานสะสม 1,830.00 m. โดยคิดเป็น 22.40% ของปริมาณงานตามสัญญา

              - ดำเนินงาน Bored Cast In Place Pile Working Bored Piles 1.00 m. Dia. จำนวน 5,207.45 m. คิดเป็น 13.09% ของปริมาณงานตามสัญญา

              - ดำเนินงาน Bored Cast In Place Pile Working Bored Piles 1.20 m. Dia. จำนวน 2,161.50 m. คิดเป็น 12.23 % ของปริมาณงานตามสัญญา

      • Pilot Pile

              - การทดสอบ Pilot Bored Piles 1.00 m. Dai จำนวน 4 ต้น คิดเป็น 14.29 % ของปริมาณงานตามสัญญา

              - การทดสอบ Pilot Bored Piles 1.20 m. Dai จำนวน 4 ต้น คิดเป็น 16.00 % ของปริมาณงานตามสัญญา

      • Static Load Test

              - การทดสอบ Static Load Test 1.00 m. Dai จำนวน 3 ต้น คิดเป็น 10.71 % ของปริมาณงานตามสัญญา

              - การทดสอบ Static Load Test 1.20 m. Dai จำนวน 3 ต้น คิดเป็น 12.00 % ของปริมาณงานตามสัญญา

โดยสรุป หมวดงานโครงสร้าง (Structural Works) :

ความก้าวหน้าประจำเดือนตุลาคม 2561    = 0.87 %
ความก้าวหน้าสะสมประจำเดือนตุลาคม 2561 = 3.46 %
แผนงานสะสมประจำเดือนตุลาคม 2561 = 18.86 %
ล่าช้ากว่าแผนงาน = -15.40 %

5. หมวดงานอาคาร (Buildings)

    • Station and Landscape

      • สถานีหนองทรายขาว

                   - ดำเนินงานหมวดโครงสร้าง (Structure Work) โดยมีความก้าวหน้างาน 21.78% ตามปริมาณงานในสัญญา

      • สถานีจันเสน

                   - ดำเนินงานในหมวดสถาปัตย์ (Architectural Work) โดยมีความก้าวหน้างาน 1.34 % ตามปริมาณงานในสัญญา

      • สถานีช่องแค

                   - ดำเนินงานหมวดโครงสร้าง (Structure Work) โดยมีความก้าวหน้างาน 1.00% ตามปริมาณงานในสัญญา

      • สถานีบ้านตาคลี

                   - ดำเนินงานหมวดโครงสร้าง (Structure Work) โดยมีความก้าวหน้างาน 1.00% ตามปริมาณงานในสัญญา

      • สถานีหัวงิ้ว

                   - ดำเนินงานหมวดโครงสร้าง (Structure Work) โดยมีความก้าวหน้างาน 2.00% ตามปริมาณงานในสัญญา

    • Renovate Stations

      • สถานีโพนทอง

                   - ดำเนินงานในหมวดสถาปัตย์ (Architectural Work) โดยมีความก้าวหน้างาน 2.00 % ตามปริมาณงานในสัญญา

      • สถานีหัวหวาย

                   - ดำเนินงานในหมวดสถาปัตย์ (Architectural Work) โดยมีความก้าวหน้างาน 1.00 % ตามปริมาณงานในสัญญา

      • สถานีดงมะกุ

                   - ดำเนินงานในหมวดสถาปัตย์ (Architectural Work) โดยมีความก้าวหน้างาน 2.00 % ตามปริมาณงานในสัญญา

      • สถานีหนองโพ

                   - ดำเนินงานในหมวดสถาปัตย์ (Architectural Work) โดยมีความก้าวหน้างาน 1.00 % ตามปริมาณงานในสัญญา

โดยสรุป หมวดงานอาคาร (Buildings) :

ความก้าวหน้าประจำเดือนตุลาคม 2561    = 0.00 %
ความก้าวหน้าสะสมประจำเดือนตุลาคม 2561 = 0.10 %
แผนงานสะสมประจำเดือนตุลาคม 2561 = 4.10 %
ล่าช้ากว่าแผนงาน = -4.00 %

6. หมวดงานระบายน้ำ (Pipe and Drainage Works)

          - ยังไม่มีความก้าวหน้า

7. หมวดงานสาธารณูปโภค (Utilities)

          - ยังไม่มีความก้าวหน้า

8. หมวดงานราง (Track Works)

          - ดำเนินการนำเข้าราง  Rails EN 54E1 (Standard) ปริมาณ 8,503.05 ตัน คิดเป็น

ความก้าวหน้างานเท่ากับ 47.57% ของปริมาณงานตามสัญญา

          - ดำเนินการจัดเตรียมและเก็บกอง Track Ballast ปริมาณเท่ากับ 10,591.00 cu.m. คิดเป็น

ความก้าวหน้างานเท่ากับ 3.25% ของปริมาณงานตามสัญญา

          - ดำเนินงานรื้อย้ายราง Dismantling of Existing Track (Mainline & Siding) เป็นปริมาณ

งานเท่ากับ 483.46 เมตร คิดเป็นความก้าวหน้างานเท่ากับ 0.85% ของปริมาณงานตามสัญญา

9. หมวดงานอาณัติสัญญาณและโทรคมนาคม (Signaling and Telecommunications)

          - ยังไม่มีความก้าวหน้า

10. หมวดงานที่ใช้วงเงินสำรองเผื่อการใช้จ่าย (Provisional Sums)

          - ดำเนินงานรื้อย้าย Dismantle of Existing Building โดยมีความก้าวหน้างานเท่ากับ 18.52% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Temporary Bridge for Haul Road โดยมีความก้าวหน้างานเท่ากับ 5.00% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Relocation of S&T from Existing Station to Temporary station

โดยมีความก้าวหน้างานเท่ากับ 1.00% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Open Wire Pole Route – Relocation โดยมีความก้าวหน้างานเท่ากับ 11.50% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Temporary Station Offices โดยมีความก้าวหน้างานเท่ากับ 20.00% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Temporary Passenger Shelters โดยมีความก้าวหน้างานเท่ากับ 20.00% ของปริมาณงานตามสัญญา

          - ดำเนินงาน Temporary House Renting for SRT Station officer โดยมีความกก้าวหน้างานเท่ากับ 7.00% ของปริมาณงานตามสัญญา

11. หมวดงานค่าจ้างรายวัน (Day works)

            - ยังไม่มีความก้าวหน้า

12. บทวิเคราะห์ความก้าวหน้าโครงการ

ความก้าวหน้างานประจำเดือนตุลาคม 2561 = 3.66 %
แผนงานประจำเดือนตุลาคม 2561 = 7.11 %
ล่าช้ากว่าแผนงาน = -3.45 %

ความก้าวหน้างานก่อสร้างสะสม ถึงเดือนตุลาคม 2561 = 6.60 %
แผนงานสะสมถึงเดือนตุลาคม 2561 = 15.22 %
ล่าช้ากว่าแผนงาน = -8.62 %

ระยะเวลาดำเนินการตามสัญญา = 36 เดือน คิดเป็น 100 %
ระยะเวลาดำเนินการถึงเดือนตุลาคม 2561 = 9 เดือน คิดเป็น 25 %
ระยะเวลาดำเนินการคงเหลือ = 27 เดือน คิดเป็น 75 %

สาเหตุความล่าช้าของงาน ซึ่งมีความล่าช้าในหมวดงานโครงสร้าง (Structure) ในส่วนของงานเสาเข็ม และงานฐานรากและโครงสร้างเสาในส่วนของงานสะพานกลับรถ และงานเสาเข็มสะพานรถไฟซึ่งทางที่ปรีกษาได้ดำเนินการเร่งรัดให้ผู้รับจ้าง ดำเนินการจัดหาอุปกรณ์ เครื่องมือ เครื่องจักร ให้เพียงพอกับแผนงานที่ได้วางไว้ ปัจจุบันอยู่ระหว่างผู้รับจ้างดำเนินการ ซึ่งทางที่ปรึกษาจะติดตามความคืบหน้า ในการจัดหาอุปกรณ์ เครื่องมือ เครื่องจักร ของผู้รับจ้าง ในส่วนของหมวดงานอาคาร (Building) มีความล่าช้าในส่วนของการปรับเปลี่ยนรูปแบบก่อสร้างสถานีจันเสนใหม่ ซึ่งปัจจุบันได้ข้อสรุปรูปแบบก่อสร้างแล้ว ส่วนสถานีไผ่ใหญ่และสถานีห้วยแก้วมีการปรับเปลี่ยนจากสถานีเป็นที่หยุดรถ ปัจจุบันอยู่ระหว่างพิจารณารูปแบบที่หยุดรถในการก่อสร้างใหม่

13. งานเปลี่ยนแปลงเพิ่ม-ลดงานและแบบรูป (Variation Order: VO)

          - ไม่มี

14. การเบิกจ่ายค่าจ้างงานของผู้รับจ้าง

ผู้รับจ้างแต่ละสัญญานั้น มีสิทธิได้รับเงินค่าจ้างตามตารางที่แสดงไว้ด้านล่างโดยการชำระเป็นงวด (ตามการชำระเงินระหว่างกาล) ซึ่งรวมไปถึงเงินกองทุนสำรองฉุกเฉินและภาษีอากรที่จะต้องจ่ายให้ภาครัฐ การชำระเงินดังกล่าวนี้เพื่อเป็นการพิจารณาว่าผู้รับจ้างนั้นได้ปฏิบัติงานด้านการก่อสร้างและปฏิบัติหน้าที่ได้อย่างสมบูรณ์ตามข้อตกลงและเงื่อนไขที่ระบุในสัญญา ในเงินสำรองจ่ายล่วงหน้างวดแรกนั้นผู้รับจ้างจะได้รับเงินคิดเป็นร้อยละ 10 ของมูลค่างานก่อสร้างรวมที่ได้ระบุไว้ในสัญญาและเงินสำรองล่วงหน้าดังกล่าว จะถูกหักออกจากการเบิกจ่ายเงินที่เกิดจากมูลค่างานก่อสร้างจริงในแต่ละงวดการเบิกจ่ายในแต่ละเดือน โดยจะเริ่มหักคืนเงินสำรองจ่ายล่วงหน้าจากค่าจ้างในแต่ละงวดอัตราเท่ากับร้อยละ 10 ของเงินที่จะถูกชำระระหว่างกาลทั้งหมด และจะต้องชำระเงินประกันคิดเป็นร้อยละ 10 ของเงินในส่วนนี้ ผู้รับจ้างสามารถรับคืนเงินประกันได้หลังจากที่สัญญารับรองการประกันความเสียหายได้สิ้นสุดลง อย่างไรก็ดี ผู้รับจ้างสามารถเรียกร้องเงินประกันได้ในความคุ้มครองของธนาคารได้อย่างน้อย 6 เดือนหลังจากที่เงินประกันได้ถูกหักไปแล้ว เงื่อนไขเกี่ยวกับการชำระเงินถูกกำหนดไว้ใน ข้อที่ 30 ในสัญญาจ้าง ปัจจุบันผู้รับจ้างได้เสนอขอเบิกจ่ายในส่วนของเงินสำรองจ่ายล่วงหน้า ซึ่งมีรายละเอียดดังนี้

รายชื่อคณะกรรมการตรวจการจ้าง

1) นายจเร  รุ่งฐานีย รองผู้ว่าการกลุ่มโครงงสร้างพื้นฐาน ประธานกรรมการ
2) นายวัชรชาญ  สิริสุวรรณทัศน์ วิศวกรใหญ่ฝ่ายการช่างกล กรรมการ
3) นายพีระเดช  หนูขวัญ ผู้อำนวยการฝ่ายทรัพยากรบุคคล กรรมการ
4) นายสมยุทธิ์  เรือนงาม รองผู้อำนวยการฝ่ายด้านปฏิบัติการ กรรมการ
5) นางกนกวรรณ  สุวรรณกนิษฐ์ รองผู้อำนวยการฝ่ายด้านการบัญชี
ฝ่ายปฏิบัติการเดินรถ
กรรมการ
6) นายสยมภู  ฤทธิ์วิรุฬห์ หัวหน้าสำนักงานอาณาบาล กรรมการ
7) นายอุดม  เหมาเพชร วิศวกรอำนวยการศูนย์บำรุงทางภาคเหนือ
ฝ่ายการช่างโยธา
กรรมการ
8) นายไชยา  วงศ์สิทธิพรรุ่ง วิศวกร 8 ศูนย์เทคนิคโครงการพิเศษ
ฝ่ายโครงการพิเศษและก่อสร้าง
เลขานุการ
9) นายสมชัย  ขุนไกรประเสริฐ พนักงานบริหารงานทั่วไป 8
ศูนย์วางแผนและพัฒนาโครงการ
ฝ่ายโครงการพิเศษและก่อสร้าง
ผู้ช่วยเลขานุการ

ตารางการจ่ายเงินของสัญญาที่ 2

15. ราคาค่าก่อสร้างที่เปลี่ยนแปลง Escalation Factor (K)

 การคำนวณราคาค่าก่อสร้างแบบปรับได้

          - Escalation Factor (K) สำหรับงาน Building

K=0.25 + 0.15(lt/l0) + 0.10(Ct/C0) + 0.40(Mt/M0) + 0.10(St/S0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Io =     259.9, Co = 189.5, Mo = 288.2, So = 231.0

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Ct

Mt

St

กุมภาพันธ์ 2561

259.9

188.5

291.0

224.6

1.00

1 ± 0.04

0.00

มีนาคม 2561

259.7

188.5

290.9

223.7

1.00

1 ± 0.04

0.00

เมษายน 2561

260.8

188.5

291.1

220.0

1.00

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

189.7

290.9

221.4

1.00

1 ± 0.04

0.00

มิถุนายน 2561

262.1

189.7

291.3

230.1

1.01

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

190.3

291.0

238.5

1.01

1 ± 0.04

0.00

สิงหาคม 2561

262.6

190.3

291.8

240.8

1.01

1 ± 0.04

0.00

กันยายน 2561

263.4

190.3

291.8

237.4

1.01

1 ± 0.04

0.00

ตุลาคม 2561

263.5

189.8

291.7

228.4

1.01

1 ± 0.04

0.00

          - Escalation Factor (K) สำหรับงาน Earthworks

K=0.30 + 0.10(lt/l0) + 0.40(Et/E0) + 0.20(Ft/F0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Io =     259.9, Eo = 316.4, Fo = 430.9

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Et

Ft

กุมภาพันธ์ 2561

259.9

317.2

456.4

1.01

1 ± 0.04

0.00

มีนาคม 2561

259.7

317.2

455.8

1.01

1 ± 0.04

0.00

เมษายน 2561

260.8

317.2

467.0

1.02

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

317.2

491.2

1.03

1 ± 0.04

0.00

มิถุนายน 2561

262.1

317.2

488.1

1.03

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

317.2

491.2

1.03

1 ± 0.04

0.00

สิงหาคม 2561

262.6

318.9

496.6

1.03

1 ± 0.04

0.00

กันยายน 2561

263.4

325.3

505.7

1.05

1 ± 0.04

0.05

ตุลาคม 2561

263.5

325.3

506.9

1.05

1 ± 0.04

0.05

          - Escalation Factor (K) สำหรับ Roadworks : Prime Coat, Tack Coat and Seal Coat

K=0.30 + 0.40(At/A0) + 0.20(Et/E0) + 0.10(Ft/F0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Ao = 394.2, Eo = 316.4, Fo = 430.9

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

At

Et

Ft

กุมภาพันธ์ 2561

419.9

317.2

456.4

1.03

1 ± 0.04

0.00

มีนาคม 2561

412.0

317.2

455.8

1.02

1 ± 0.04

0.00

เมษายน 2561

409.4

317.2

467.0

1.02

1 ± 0.04

0.00

พฤษภาคม 2561

411.8

317.2

491.2

1.03

1 ± 0.04

0.00

มิถุนายน 2561

428.5

317.2

488.1

1.05

1 ± 0.04

0.05

กรกฎาคม 2561

446.9

317.2

491.2

1.07

1 ± 0.04

0.07

สิงหาคม 2561

450.9

318.9

496.6

1.07

1 ± 0.04

0.07

กันยายน 2561

452.1

325.3

505.7

1.08

1 ± 0.04

0.08

ตุลาคม 2561

459.6

325.3

506.9

1.09

1 ± 0.04

0.09

          - Escalation Factor (K) สำหรับงาน Roadworks : Asphaltic Concrete

K=0.30 + 0.10(Mt/M0) + 0.40(At/A0) + 0.10(Et/E0) + 0.10(Ft/F0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Mo = 288.2, Ao = 394.2, Eo = 316.4, Fo = 430.9

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

Mt

At

Et

Ft

กุมภาพันธ์ 2561

291.0

419.9

317.2

456.4

1.03

1 ± 0.04

0.00

มีนาคม 2561

290.9

412.0

317.2

455.8

1.03

1 ± 0.04

0.00

เมษายน 2561

291.1

409.4

317.2

467.0

1.03

1 ± 0.04

0.00

พฤษภาคม 2561

290.9

411.8

317.2

491.2

1.03

1 ± 0.04

0.00

มิถุนายน 2561

291.3

428.5

317.2

488.1

1.05

1 ± 0.04

0.05

กรกฎาคม 2561

291.0

446.9

317.2

491.2

1.07

1 ± 0.04

0.07

สิงหาคม 2561

291.8

450.9

318.9

496.6

1.07

1 ± 0.04

0.07

กันยายน 2561

291.8

452.1

325.3

505.7

1.08

1 ± 0.04

0.08

ตุลาคม 2561

291.7

459.6

325.3

506.9

1.09

1 ± 0.04

0.09

          - Escalation Factor (K) สำหรับงาน Roadworks : Reinforced concrete road

K=0.30 + 0.10(lt/l0) + 0.35(Ct/C0) + 0.10(Mt/M0) + 0.15(St/S0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Io = 259.9, Co = 189.5, Mo = 288.2, So = 231.0

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Ct

Mt

St

กุมภาพันธ์ 2561

259.9

188.5

291.0

224.6

0.99

1 ± 0.04

0.00

มีนาคม 2561

259.7

188.5

290.9

223.7

0.99

1 ± 0.04

0.00

เมษายน 2561

260.8

188.5

291.1

220.0

0.99

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

189.7

290.9

221.4

1.00

1 ± 0.04

0.00

มิถุนายน 2561

262.1

189.7

291.3

230.1

1.00

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

190.3

291.0

238.5

1.01

1 ± 0.04

0.00

สิงหาคม 2561

262.6

190.3

291.8

240.8

1.01

1 ± 0.04

0.00

กันยายน 2561

263.4

190.3

291.8

237.4

1.01

1 ± 0.04

0.00

ตุลาคม 2561

263.5

189.8

291.7

228.4

1.00

1 ± 0.04

0.00

          - Escalation Factor (K) สำหรับงาน Roadworks : Reinforced concrete drainage pipe and manhole

K=0.35 + 0.20(lt/l0) + 0.15(Ct/C0) + 0.15(Mt/M0) + 0.15(St/S0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Io = 259.9, Co = 189.5, Mo = 288.2, So = 231.0

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Ct

Mt

St

กุมภาพันธ์ 2561

259.9

188.5

291.0

224.6

1.00

1 ± 0.04

0.00

มีนาคม 2561

259.7

188.5

290.9

223.7

1.00

1 ± 0.04

0.00

เมษายน 2561

260.8

188.5

291.1

220.0

0.99

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

189.7

290.9

221.4

1.00

1 ± 0.04

0.00

มิถุนายน 2561

262.1

189.7

291.3

230.1

1.00

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

190.3

291.0

238.5

1.01

1 ± 0.04

0.00

สิงหาคม 2561

262.6

190.3

291.8

240.8

1.01

1 ± 0.04

0.00

กันยายน 2561

263.4

190.3

291.8

237.4

1.01

1 ± 0.04

0.00

ตุลาคม 2561

263.5

189.8

291.7

228.4

1.00

1 ± 0.04

0.00

          - Escalation Factor (K) สำหรับงาน Roadworks : Reinforced concrete and retaining structures

K=0.30 + 0.10(lt/l0) + 0.15(Ct/C0) + 0.20(Mt/M0) + 0.25(St/S0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560
Io = 259.9, Co = 189.5, Mo = 288.2, So = 231.0

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Ct

Mt

St

กุมภาพันธ์ 2561

259.9

188.5

291.0

224.6

0.99

1 ± 0.04

0.00

มีนาคม 2561

259.7

188.5

290.9

223.7

0.99

1 ± 0.04

0.00

เมษายน 2561

260.8

188.5

291.1

220.0

0.99

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

189.7

290.9

221.4

0.99

1 ± 0.04

0.00

มิถุนายน 2561

262.1

189.7

291.3

230.1

1.00

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

190.3

291.0

238.5

1.01

1 ± 0.04

0.00

สิงหาคม 2561

262.6

190.3

291.8

240.8

1.01

1 ± 0.04

0.00

กันยายน 2561

263.4

190.3

291.8

237.4

1.01

1 ± 0.04

0.00

ตุลาคม 2561

263.5

189.8

291.7

228.4

1.00

1 ± 0.04

0.00

          - Escalation Factor (K) สำหรับงาน Roadworks : Steel structure work

K=0.30 + 0.10(lt/l0) + 0.15(Ct/C0) + 0.20(Mt/M0) + 0.25(St/S0)

เดือนที่เปิดซองประกวดราคา : กันยายน 2560

Io = 259.9, Co = 189.5, Mo = 288.2, So = 231.0

เดือนที่ส่งงาน

ดัชนีราคา

K

STANDARD

ADJUST FACTOR

It

Ct

Mt

St

กุมภาพันธ์ 2561

259.9

188.5

291.0

224.6

0.99

1 ± 0.04

0.00

มีนาคม 2561

259.7

188.5

290.9

223.7

0.99

1 ± 0.04

0.00

เมษายน 2561

260.8

188.5

291.1

220.0

0.98

1 ± 0.04

0.00

พฤษภาคม 2561

262.3

189.7

290.9

221.4

0.99

1 ± 0.04

0.00

มิถุนายน 2561

262.1

189.7

291.3

230.1

1.00

1 ± 0.04

0.00

กรกฎาคม 2561

261.9

190.3

291.0

238.5

1.02

1 ± 0.04

0.00

สิงหาคม 2561

262.6

190.3

291.8

240.8

1.02

1 ± 0.04

0.00

กันยายน 2561

263.4

190.3

291.8

237.4

1.02

1 ± 0.04

0.00

ตุลาคม 2561

263.5

189.8

291.7

228.4

1.00

1 ± 0.04

0.00

ตารางดัชนีราคาเพื่อใช้ประกอบการคำนวณค่า K

รายการ

ดัชนีราคา

ก.ย. 60

ก.พ. 61

มี.ค. 61

เม.ย. 61

พ.ค. 61

มิ.ย. 61

ก.ค. 61

ส.ค. 61

ก.ย. 61

ต.ค. 61

M

ดัชนีราคาวัสดุก่อสร้าง

(ไม่รวมเหล็กและซิเมนต์)

288.2

291.0

290.9

291.1

290.9

291.3

291.0

291.8

291.8

291.7

S

ดัชนีราคาเหล็ก

231.0

224.6

223.7

220.0

221.4

230.1

238.5

240.8

237.4

228.4

C

ดัชนีราคาซิเมนต์

189.5

188.5

188.5

188.5

189.7

189.7

190.3

190.3

190.3

189.8

G

ดัชนีราคาเหล็กแผ่นเรียบ

354.2

357.3

357.3

354.2

354.2

354.2

354.2

354.2

354.2

354.2

I

ดัชนีราคาผู้บริโภคของประเทศ

259.9

259.9

259.7

260.8

262.3

262.1

261.9

262.6

263.4

263.5

F

ดัชนีราคาน้ำมันดีเซลหมุนเร็ว

430.9

456.4

455.8

467.0

491.2

488.1

491.2

496.6

505.7

506.9

A

ดัชนีราคาแอสฟัลท์

394.2

419.9

412.0

409.4

411.8

428.5

446.9

450.9

452.1

459.6

E

ดัชนีราคาเครื่องจักรกล

และบริภัณฑ์

316.4

317.2

317.2

317.2

317.2

317.2

317.2

318.9

325.3

325.3

GIP

ดัชนีราคาท่อเหล็กอาบสังกะสี

418.1

418.1

418.1

418.1

418.1

418.1

418.8

418.8

414.5

414.5

AC

ดัชนีราคาท่อซิเมนต์ใยหิน

152.2

152.2

152.2

152.2

152.2

152.2

152.2

152.2

152.2

152.2

PVC

ดัชนีราคาท่อ PVC

149.2

149.1

149.1

149.1

145.7

145.7

145.7

145.7

145.7

142.3

W

ดัชนีราคาสายไฟฟ้า

327.9

327.9

327.9

327.9

327.9

327.9

327.9

327.9

327.9

327.9

PE

ดัชนีราคาท่อ

HYDENSITY POLYETHYLENE

194.7

194.7

194.7

194.7

194.7

196.4

196.4

196.4

196.4

196.4

ตารางสรุปความก้าวหน้าของงานก่อสร้างสัญญาที่ 2

ลำดับที่

รายการ

จำนวนเงิน (บาท)

สัดส่วน
(%)

แผนงาน

ผลการดำเนินงาน

เปรียบเทียบผล

การดำเนินงาน

กับแผนงาน

หมายเหตุ

สะสมถึง

เดือน
ก่อน

เดือนนี้

สะสมถึง

เดือนนี้

สะสมถึง

เดือน
ก่อน

เดือนนี้

สะสมถึง

เดือนนี้

เดือนนี้

สะสมถึง
เดือนนี้

1

GENERAL REQUIREMENTS

140,501,222.62

1.62%

54.66%

1.32%

55.98%

50.07%

5.29%

55.37%

3.97%

-0.61%

2

EARTHWORKS

689,232,682.87

7.97%

15.49%

6.43%

21.92%

12.32%

0.64%

12.96%

-5.79%

-8.96%

3

ROAD AND STATION YARDS

843,760,238.64

9.76%

0.40%

0.50%

0.90%

0.00%

0.00%

0.00%

-0.50%

-0.90%

4

STRUCTURE

2,891,413,485.00

33.43%

14.59%

4.27%

18.86%

2.59%

0.87%

3.46%

-3.40%

-15.40%

5

BUILIDINGS

877,806,719.30

10.15%

2.83%

1.27%

4.10%

0.10%

0.04%

0.10%

-1.23%

-4.00%

6

PIPE AND DRAINAGE

108,012,602.00

1.25%

34.64%

12.40%

47.04%

0.00%

0.00%

0.00%

-12.40%

-47.04%

7

UTILITIES

126,236,627.00

1.46%

3.15%

3.15%

6.30%

0.00%

0.00%

0.00%

-3.15%

-6.30%

8

TRACKWORKS

2,684,862,072.57

31.04%

0.00%

15.00%

15.00%

0.47%

10.41%

10.89%

-4.59%

-4.11%

10

PROVISIONAL SUM

287,174,350.00

3.32%

9.34%

3.36%

12.69%

3.74%

0.00%

3.74%

-3.36%

-8.96%

รวมทั้งโครงการ

8,649,000,000.00

100.00%

8.11%

7.11%

15.22%

2.94%

3.66%

6.60%

-3.45%

-8.62%

ตารางสรุปแผนงานและผลงานความก้าวหน้าของการก่อสร้าง

ประจำเดือนตุลาคม 2561
